Φωτοβολταϊκή εγκατάσταση σε στέγη ή ταράτσα πάνω από 10KWp

Φωτοβολταϊκή εγκατάσταση στο έδαφος πάνω από 10KWp

ΚΛΙΜΑΚΩΣΗ ΤΙΜΗΣ ΑΓΟΡΑΣ ΑΝΑ ΚWh ΓΙΑ ΤΙΣ ΕΠΕΝΔΥΤΙΚΕΣ ΕΓΚΑΤΑΣΤΑΣΕΙΣ ΦΩΤΟΒΟΛΤΑΪΚΩΝ ΣΥΣΤΗΜΑΤΩΝ

Ασφαλείς και ελκυστικές επενδύσεις, οι φωτοβολταϊκές εγκαταστάσεις

Διαβάστηκε από 1842 αναγνώστες -

Είναι ο κλάδος με τους μεγαλύτερους δείκτες ανάπτυξης και μπορεί να εξελιχθεί σε ατμομηχανή της ελληνικής οικονομίας, αφού αποτελεί μια επένδυση με ικανοποιητική απόδοση και ουσιαστικά μηδαμινό ρίσκο.


Σε αυτό το συμπέρασμα καταλήγουν οι απόψεις όλων τον θεσμικών φορέων, με δεδομένο ότι θα απαιτηθούν εγκαταστάσεις παραγωγής συνολικά περισσότερων από 9000MW από ΑΠΕ για να φτάσουμε το στόχο του 2020, που προβλέπει ότι το 20% της συνολικής ενέργειας στη χώρα μας θα πρέπει να προέρχεται από ΑΠΕ. Ιδιαίτερα ο τομέας των φωτοβολταϊκών, παρουσιάζει ραγδαία ανάπτυξη, τόσο στις μεσαίου μεγέθους εγκαταστάσεις ( 20 –150 kwp), όσο και στις οικιακές, σύμφωνα με στοιχεία του ΣΕΦ και της ΔΕΗ Ανανεώσιμες. Οι βασικοί λόγοι για το αυξημένο ενδιαφέρον των επενδυτών είναι αφενός μεν οι ελκυστικές τιμές πώλησης της ενέργειας ανά kwp, αφετέρου δε η διάρκεια της σύμβασης πώλησης της παραγόμενης ενέργειας, όπως αυτοί ορίζονται στο ισχύον νομικό πλαίσιο. Σημαντικότερο όλων είναι ότι όλοι οι εμπλεκόμενοι φορείς αναγνωρίζουν από κοινού, ποια θέματα πρέπει να διευθετηθούν ούτως ώστε να καταλήξουμε σε ένα θεσμικό πλαίσιο που θα διευκολύνει ακόμα περισσότερο και θα επιταχύνει τις αδειοδοτικές διαδικασίες αλλά και τις απαιτούμενες χρηματοδοτήσεις για την υλοποίηση των έργων. Στη συνέχεια του άρθρου-αφιερώματος, θα βρείτε όλες τις διαδικασίες που απαιτούνται για την αδειοδότηση φωτοβολταϊκών εγκαταστάσεων έως 1000 kwp, σε στέγη, ταράτσα ή στο έδαφος, καθώς και τα διαδοχικά βήματα για την εγκατάσταση του δικού σας φωτοβολταϊκού συστήματος. Τέλος, στις επόμενες σελίδες φιλοξενούμε συνεντεύξεις των φορέων στις οποίες απαντώνται όλα τα ερωτήματα και ξεκαθαρίζονται πολλά «γκρίζα σημεία» που αφορούν γενικότερα στις επενδύσεις σε φωτοβολταϊκές εγκαταστάσεις .

Διαδικασία για την αδειοδότηση Φωτοβολταϊκής εγκατάστασης σε στέγη ή ταράτσα πάνω από 10KWp
Φωτοβολταϊκά Συστήµατα σε στέγη ή ταράτσα έως 100 KWp
1. Αίτηση στην τοπική ΔΕΗ για προσφορά όρων σύνδεσης που να περιλαµβάνει:
-Τεχνικά εγχειρίδια των υλικών που θα χρησιµοποιηθούν
-Μονογραµµικό ηλεκτρολογικό σχέδιο της εγκατάστασης
-Τοπογραφικό σχέδιο (για τα εκτός σχεδίου πόλης)
-Τίτλους κυριότητας ή νόµιµης κατοχής του χώρου εγκατάστασης (γίνονται δεκτά και προσύµφωνα αγοράς ή µίσθωσης)
-Κάτοψη του χώρου εγκατάστασης µε αποτύπωση της θέσης των φωτοβολταϊκών πλαισίων
-Αντίγραφο οικοδοµικής αδείας (για τα εκτός σχεδίου)
2. Αποδοχή των όρων σύνδεσης και πληρωµή του σχετικού κόστους και κατάθεση των οριστικών τίτλων κυριότητας (αντίγραφο συµβολαιογραφικής πράξης αγοράς και πιστοποιητικό µεταγραφής στο υποθηκοφυλακείο ή ιδιωτικό συµφωνητικό µακροχρόνιας µίσθωσης σφραγισµένο από ΔΟΥ).
3. Υπογραφή της Σύµβασης Σύνδεσης µε την ΔΕΗ.
4. Υπογραφή της Σύµβασης Αγοραπωλησίας µε τον ΔΕΣΜΗΕ για 20 έτη.
5. Εγκατάσταση του συστήµατος
6. Ενεργοποίηση του συστήµατος και σύνδεση µε το δίκτυο
Φωτοβολταϊκά Συστήµατα σε στέγη ή ταράτσα από 100 έως 1.000 KWp
1. Έγκριση εργασιών δόµησης µικρής κλίµακας από την Πολεοδοµία
2. Αίτηση στην αρµόδια Διεύθυνση Περιφέρειας της ΔΕΗ για προσφορά όρων σύνδεσης που να περιλαµβάνει:
-Τεχνικά εγχειρίδια των υλικών που θα χρησιµοποιηθούν
-Τεχνική περιγραφή της φωτοβολταϊκής εγκατάστασης και του υποσταθµού Μέσης Τάσης (ΜΤ) και Χαµηλής Τάσης (ΧΤ) στο χώρο εγκατάστασης του φωτοβολταϊκού σταθµού.
-Μονογραµµικό ηλεκτρολογικό σχέδιο της εγκατάστασης και του υποσταθµού της ΜΤ/ΧΤ.
-Τοπογραφικό σχέδιο (για τα εκτός σχεδίου πόλης).
-Τίτλους κυριότητας ή νόµιµης κατοχής του χώρου εγκατάστασης (γίνονται δεκτά και προσύµφωνα αγοράς ή µίσθωσης).
3. Αποδοχή των όρων σύνδεσης και πληρωµή του σχετικού κόστους και κατάθεση των οριστικών τίτλων κυριότητας (αντίγραφο συµβολαιογραφικής πράξης αγοράς και πιστοποιητικό µεταγραφής στο υποθηκοφυλακείο ή ιδιωτικό συµφωνητικό µακροχρόνιας µίσθωσης σφραγισµένο από ΔΟΥ).
4. Υπογραφή της Σύµβασης Σύνδεσης µε την ΔΕΗ.
5. Υπογραφή της Σύµβασης Αγοραπωλησίας µε τον ΔΕΣΜΗΕ για 20 έτη.
6. Εγκατάσταση του συστήµατος.
7. Ενεργοποίηση του συστήµατος και σύνδεση µε το δίκτυο.
Φωτοβολταϊκά Συστήµατα σε στέγη ή ταράτσα πάνω από 1000 KWp
1. Αίτηση στη Ρυθµιστική Αρχή Ενέργειας (ΡΑΕ) για έκδοση ¶δειας Παραγωγής.
2. Αίτηση στην Περιφέρεια για έκδοση ¶δειας Εγκατάστασης.
3. Έγκριση εργασιών δόµησης µικρής κλίµακας από την Πολεοδοµία.
4. Αίτηση στον ΔΕΣΜΗΕ για προσφορά όρων σύνδεσης.
5. Αποδοχή των όρων σύνδεσης και πληρωµή του σχετικού κόστους.
6. Υπογραφή της Σύµβασης Αγοραπωλησίας µε τον ΔΕΣΜΗΕ για 20 έτη .
7. Εγκατάσταση του συστήµατος.
8. Αίτηση στην Περιφέρεια για έκδοση ¶δειας Λειτουργίας.
9. Ενεργοποίηση του συστήµατος και σύνδεση µε το δίκτυο.

Διαδικασία για την αδειοδότηση Φωτοβολταϊκής εγκατάστασης στο έδαφος πάνω από 10KWp
Φωτοβολταϊκά Συστήµατα στο έδαφος µέχρι 100 KWp
1. Αίτηση στην Περιφέρεια για βεβαίωση απαλλαγής από Έγκριση Περιβαλλοντικών Όρων ΕΠΟ (ή έκδοση ΕΠΟ αν χρειάζεται)
2. Έγκριση εργασιών δόµησης µικρής κλίµακας από την Πολεοδοµία
3. Αίτηση στο τοπικό γραφείο της ΔΕΗ για προσφορά όρων σύνδεσης που να περιλαµβάνει:
-Τεχνικά εγχειρίδια των υλικών που θα χρησιµοποιηθούν
-Μονογραµµικό ηλεκτρολογικό σχέδιο της εγκατάστασης
-Τοπογραφικό σχέδιο και χάρτη Γεωγραφικής Υπηρεσίας Στρατού (ΓΥΣ) 1:5000 µε απεικόνιση του πολυγώνου του γηπέδου (για τα γήπεδα εκτός σχεδίου πόλης).
-Τίτλους κυριότητας ή νόµιµης κατοχής του χώρου εγκατάστασης (γίνονται δεκτά και προσύµφωνα αγοράς ή µίσθωσης).
4. Αποδοχή των όρων σύνδεσης και πληρωµή του σχετικού κόστους και κατάθεση των οριστικών τίτλων κυριότητας (αντίγραφο συµβολαιογραφικής πράξης αγοράς και πιστοποιητικό µεταγραφής στο υποθηκοφυλακείο ή ιδιωτικό συµφωνητικό µακροχρόνιας µίσθωσης σφραγισµένο από ΔΟΥ).
5. Υπογραφή της Σύµβασης Σύνδεσης µε την ΔΕΗ.
6. Υπογραφή της Σύµβασης Αγοραπωλησίας µε τον ΔΕΣΜΗΕ για 20 έτη .
7. Εγκατάσταση του συστήµατος.
8. Ενεργοποίηση του συστήµατος και σύνδεση µε το δίκτυο.
Φωτοβολταϊκά Συστήµατα στο έδαφος από 100 έως 1.000 KWp
1. Αίτηση στην Περιφέρεια για βεβαίωση απαλλαγής από Έγκριση Περιβαλλοντικών Όρων ΕΠΟ (ή έκδοση ΕΠΟ για πάνω από 500 KWp).
2. Έγκριση εργασιών δόµησης µικρής κλίµακας από την Πολεοδοµία
3. Αίτηση στην αρµόδια Διεύθυνση Περιφέρειας της ΔΕΗ για προσφορά όρων σύνδεσης που να περιλαµβάνει:
-Τεχνικά εγχειρίδια των υλικών που θα χρησιµοποιηθούν
-Τεχνική περιγραφή της φωτοβολταϊκής εγκατάστασης και του υποσταθµού Μέσης Τάσης (ΜΤ) και Χαµηλής Τάσης (ΧΤ) στο χώρο εγκατάστασης του φωτοβολταϊκού σταθµού.
-Μονογραµµικό ηλεκτρολογικό σχέδιο της εγκατάστασης και του υποσταθµού της ΜΤ/ΧΤ.
-Τοπογραφικό σχέδιο και χάρτη Γεωγραφικής Υπηρεσίας Στρατού (ΓΥΣ) 1:5000 µε απεικόνιση του πολυγώνου του γηπέδου (για τα γήπεδα εκτός σχεδίου πόλης).
-Τίτλους κυριότητας ή νόµιµης κατοχής του χώρου εγκατάστασης (γίνονται δεκτά και προσύµφωνα αγοράς ή µίσθωσης).
4. Αποδοχή των όρων σύνδεσης και πληρωµή του σχετικού κόστους και κατάθεση των οριστικών τίτλων κυριότητας (αντίγραφο συµβολαιογραφικής πράξης αγοράς και πιστοποιητικό µεταγραφής στο υποθηκοφυλακείο ή ιδιωτικό συµφωνητικό µακροχρόνιας µίσθωσης σφραγισµένο από ΔΟΥ).
5. Υπογραφή της Σύµβασης Σύνδεσης µε την ΔΕΗ.
6. Υπογραφή της Σύµβασης Αγοραπωλησίας µε τον ΔΕΣΜΗΕ για 20 έτη.
7. Εγκατάσταση του συστήµατος.
8. Ενεργοποίηση του συστήµατος και σύνδεση µε το δίκτυο.
Φωτοβολταϊκά Συστήµατα στο έδαφος πάνω από 1000 KWp
1. Αίτηση στη Ρυθµιστική Αρχή Ενέργειας (ΡΑΕ) για έκδοση ¶δειας Παραγωγής.
2. Αίτηση στην Περιφέρεια για έκδοση ¶δειας Εγκατάστασης.
3. Έγκριση εργασιών δόµησης µικρής κλίµακας από την Πολεοδοµία.
4. Αίτηση στον ΔΕΣΜΗΕ για προσφορά όρων σύνδεσης.
5. Αποδοχή των όρων σύνδεσης και πληρωµή του σχετικού κόστους.
6. Υπογραφή της Σύµβασης Αγοραπωλησίας µε τον ΔΕΣΜΗΕ για 20 έτη .
7. Εγκατάσταση του συστήµατος.
8. Αίτηση στην Περιφέρεια για έκδοση ¶δειας Λειτουργίας.
9. Ενεργοποίηση του συστήµατος και σύνδεση µε το δίκτυο

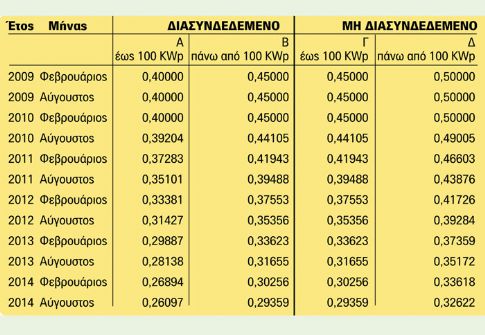

ΚΛΙΜΑΚΩΣΗ ΤΙΜΗΣ ΑΓΟΡΑΣ ΑΝΑ ΚWh ΓΙΑ ΤΙΣ ΕΠΕΝΔΥΤΙΚΕΣ ΕΓΚΑΤΑΣΤΑΣΕΙΣ ΦΩΤΟΒΟΛΤΑΪΚΩΝ ΣΥΣΤΗΜΑΤΩΝ
1) Για τις εγκαταστάσεις στην Ηπειρωτική Ελλάδα και στα διασυνδεδεμένα νησιά (¶νδρος, Εύβοια, Ζάκυνθος, Κέα, Κέρκυρα, Κεφαλονιά, Λευκάδα, Τήνος) έως 100 KWp ισχύουν οι ταρίφες της στήλης Β.
2) Για τις εγκαταστάσεις στην Ηπειρωτική Ελλάδα και στα διασυνδεδεμένα νησιά (¶νδρος, Εύβοια, Ζάκυνθος, Κέα, Κέρκυρα, Κεφαλονιά, Λευκάδα, Τήνος) πάνω από 100 KWp ισχύουν οι ταρίφες της στήλης Α.
3) Για τις εγκαταστάσεις στα μη διασυνδεμένα νησιά έως 100 KWp ισχύουν οι ταρίφες της στήλης Δ.
4) Για τις εγκαταστάσεις στα μη διασυνδεμένα νησιά πάνω από 100 KWp ισχύουν οι ταρίφες της στήλης Γ.

Τα βήµατα που πρέπει να κάνετε για την εγκατάσταση του «επενδυτικού» φωτοβολταϊκού σας συστήµατος!
Βήµα 1. Αποφασίστε για το πόσα χρήματα είστε διατεθειμένοι να επενδύσετε.
- Με δεδομένο ότι οι «μεγάλες» Φωτοβολταϊκές εγκαταστάσεις είναι μακρόχρονες επενδύσεις, θα πρέπει να έχετε αποφασίσει πόσα χρήματα θα θέλατε να δεσμεύσετε σε αυτήν.
-Αυτό που θα πρέπει να λάβετε υπ’ όψιν σας είναι ότι μια καλή Φωτοβολταϊκή εγκατάσταση θα αποσβέσει το αρχικό κεφάλαιο σε 4-5 χρόνια.
Βήµα 2. Βεβαιωθείτε ότι η επένδυσή σας θα μπορέσει να χρηματοδοτηθεί χωρίς προβλήματα.
-Λόγω των σημερινών «δύσκολων» οικονομικών συνθηκών, οι χρηματοδοτήσεις δεν είναι εύκολες. Πριν ξεκινήσετε οποιαδήποτε διαδικασία κατά την οποία θα ξοδέψετε χρήματα, βεβαιωθείτε ότι μπορείτε να συγκεντρώσετε τα κεφάλαια που απαιτούνται.
-Εάν λοιπόν θα χρηματοδοτήσετε το έργο με δικά σας κεφάλαια, τότε πρέπει να μάθετε το τελικό κόστος απευθυνόμενοι σε κάποια από τις οργανωμένες εταιρείες του κλάδου.
-Εάν θα χρειαστείτε χρηματοδότηση θα πρέπει να απευθυνθείτε σε κάποια τράπεζα. Η δυνατότητα χρηματοδότησης του έργου σας θα κριθεί από το δικό σας προσωπικό ή εταιρικό οικονομικό προφίλ, από τις δυνατότητες της τράπεζας και από τα εχέγγυα που πιθανόν θα κληθείτε να προσκομίσετε.
-Οι περισσότερες τράπεζες ζητούν μία ίδια συμμετοχή της τάξεως του 25% της συνολικής εκπαίδευσης.
-Για να μην βρεθείτε προ εκπλήξεως, καλό είναι να διερευνήσετε ποιο θα είναι το κόστος σύνδεσης με την ΔΕΗ, γιατί αυτό εξαρτάται από την ήδη υπάρχουσα υποδομή του δικτύου της, στην τοποθεσία της εγκατάστασης.
Βήµα 3. Επιλέξτε τον τύπο της εγκατάστασης, τα υλικά που θα χρησιμοποιηθούν και την εταιρεία εγκατάστασης με την οποία θα συνεργαστείτε.
-Ενημερωθείτε για τους τύπους των υλικών (πολυκρυσταλλικά, μονοκρυσταλλικά, λεπτού υμενίου κ.λπ. που διατίθενται στην αγορά. Μάθετε για τα πλεονεκτήματα και μειονεκτήματά τους, για την διαθεσιμότητα και το δίκτυο υποστήριξης που διαθέτει ο κατασκευαστής.
-Προτιμήστε πιστοποιημένα υλικά από επώνυμους κατασκευαστές, Όλα τα υλικά πρέπει να έχουν πιστοποιήσεις CE, πιστοποιήσεις καταπόνησης , αντοχής σε ιδιαίτερες καιρικές συνθήκες κ.λπ. με στόχο την εύρυθμη λειτουργία τους για 20 τουλάχιστον έτη.
-Ενημερωθείτε για τα τεχνικά θέματα που χαρακτηρίζουν τις «μεγάλες εγκαταστάσεις», επισκεφτείτε εγκαταστάσεις εν λειτουργία και αξιολογήστε την υλικοτεχνική τους αξιοπιστία. Ενημερωθείτε από άλλους επενδυτές, που έχουν ήδη εγκαταστάσεις εν λειτουργία, για τα προβλήματα που αντιμετώπισαν ή αντιμετωπίζουν μέχρι σήμερα.
-Απευθυνθείτε σε οργανωμένες εταιρείες για να πάρετε μελέτες απόδοσης και προσφορές για το τελικό κόστος της εγκατάστασης.
- Αποφύγετε την συνεργασία με επαγγελματίες ή εταιρείες που δεν έχουν τις απαιτούμενες τεχνικές γνώσεις και την απαραίτητη υποδομή να πραγματοποιήσουν αξιόπιστες μελέτες και εγκαταστάσεις.
-Επιλέξτε εταιρείες που έχουν αποδεδειγμένα την απαραίτητη υλικοτεχνική υποδομή, μέσα και προσωπικό να διεκπεραιώσουν τεχνικά έργα που απαιτούν ιδιαίτερη μελέτη, οργάνωση και συντονισμό.
-Λάβετε υπ’ όψιν σας ότι κατά πάσα πιθανότητα όταν θα είστε έτοιμος να υλοποιήσετε την εγκατάσταση οι τιμές των υλικών θα έχουν διαφοροποιηθεί και θα χρειαστεί να επικαιροποιήσετε, ως προς το οικονομικό σκέλος μόνο, την προσφορά που θα έχετε στα χέρια σας.
Βήµα 4. Αδειοδότηση της εγκατάστασης.
-Αναζητήστε από το site της ΔΕΗ ή ζητήστε από την εταιρεία με την οποία θα συνεργαστείτε να σας δώσει μια λίστα με όλα τα νομιμοποιητικά έγγραφα που θα απαιτηθούν για την κατάθεση της αίτησης στην ΔΕΗ, αλλά και κατά την διαδικασία υλοποίησης και σύνδεσης του έργου με το δίκτυο, ώστε να προετοιμαστείτε εγκαίρως.
-Κατά την αίτηση στην ΔΕΗ για προσφορά όρων σύνδεσης μπορείτε να προσκομίσετε και προσύμφωνο αγοράς ή μίσθωσης (στην περίπτωση που ο χώρος εγκατάστασης δεν σας ανήκει).
-Όταν λάβετε τους όρους σύνδεσης και έχετε βεβαιωθεί για τη χρηματοδότηση του έργου, μπορείτε να κάνετε έναρξη στην εταιρεία που θα διαχειρίζεται την εγκατάσταση (εάν δεν υφίσταται ήδη).
Βήµα 5. Εγκατάσταση
-Βεβαιωθείτε για τη σωστή διαμόρφωση του χώρου, ώστε να μη δημιουργηθούν προβλήματα κατά την εγκατάσταση.
-Ελέγξτε τα υλικά που θα τοποθετηθούν να είναι αυτά που έχετε συμφωνήσει με την εταιρία εγκαταστάτη.
-Ζητήστε να λάβετε τις εγγυήσεις για τα υλικά και την εγκατάσταση.
-Βεβαιωθείτε ότι η τοποθέτηση των υλικών θα γίνει σύμφωνα με τις προδιαγραφές του έργου.
